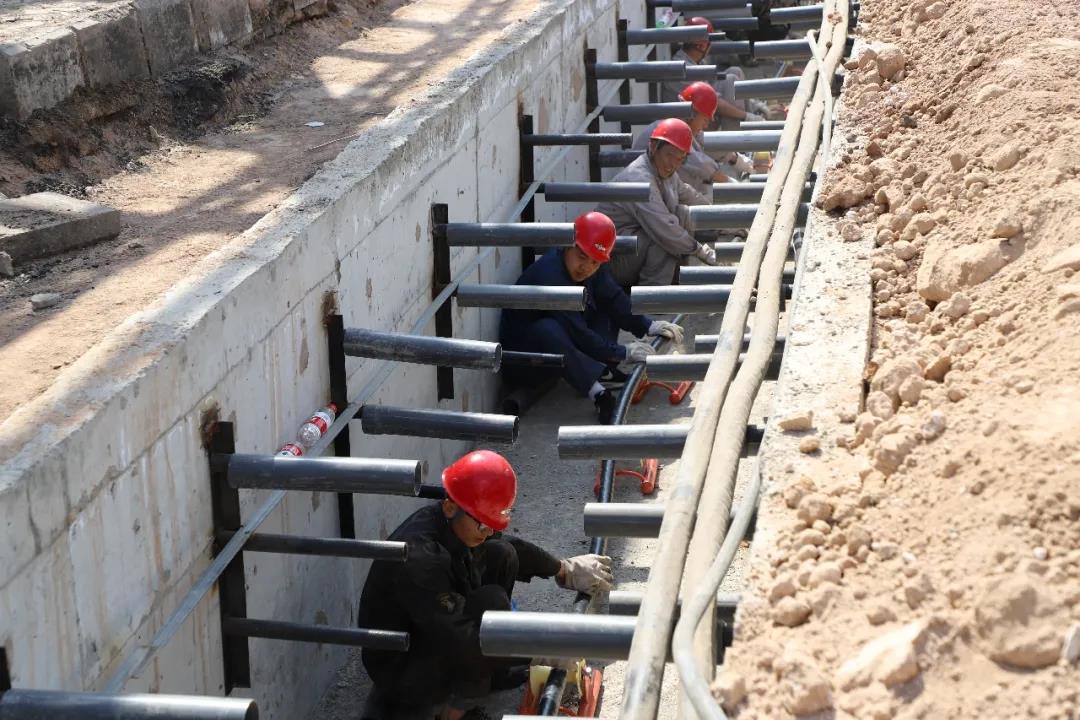

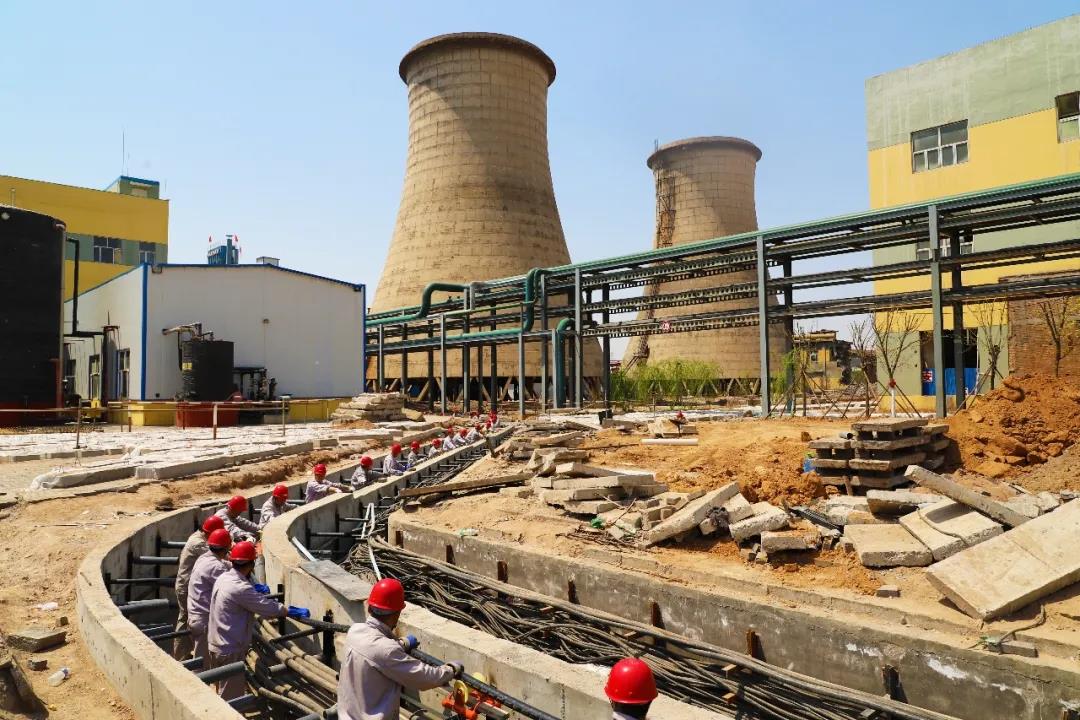

為進一步推進熱電聯產項目建設,公司在“五一”假期期間組織各分廠員工進行拉電纜義務勞動。本次電纜敷設從熱電聯產項目配電室至1#110KV變電站新配電室,配置1100米電纜12根和730米電纜6根,共計17580米,從6個分廠抽調員工3000余人次,僅用5天時間完成全部任務,比原計劃提前2天。

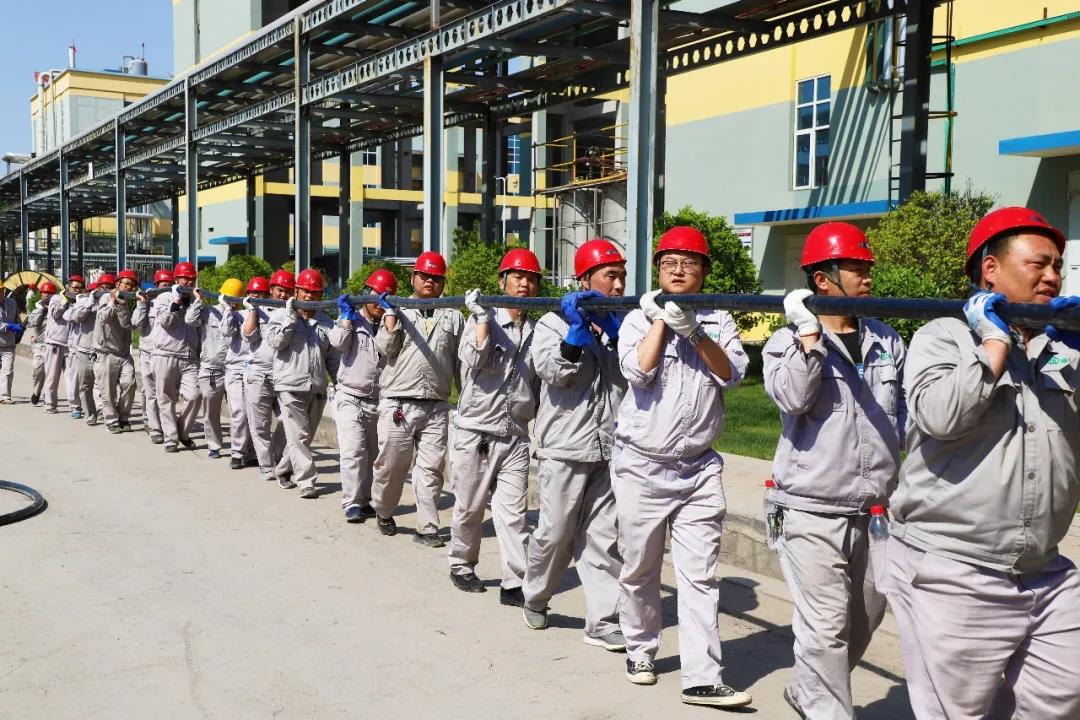

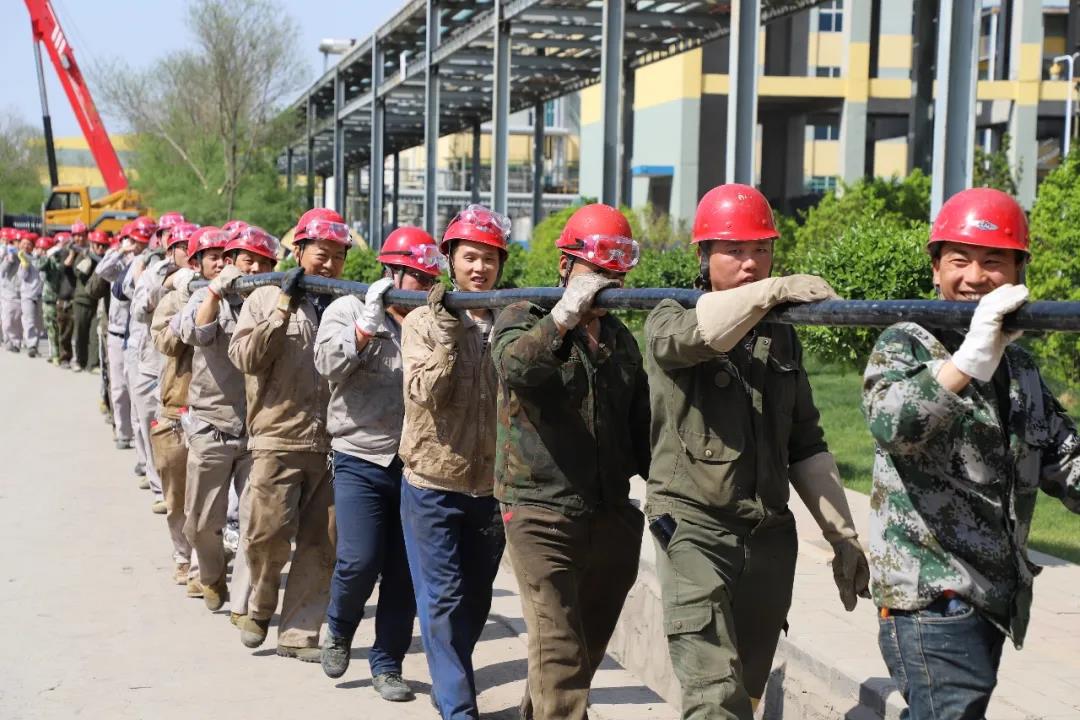

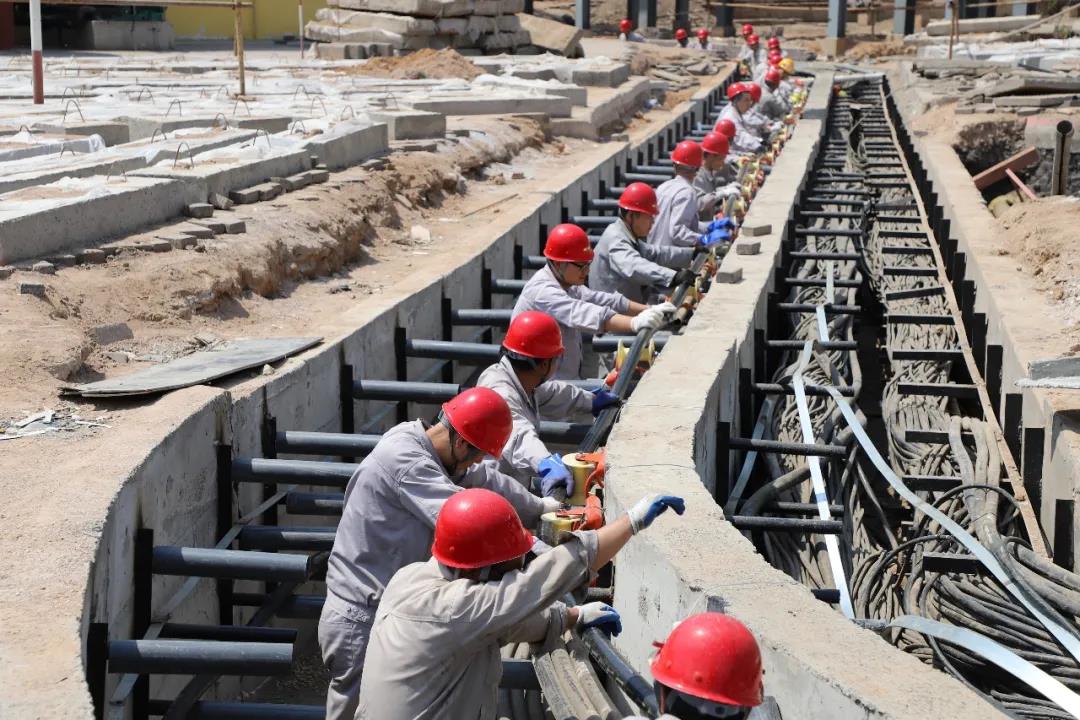

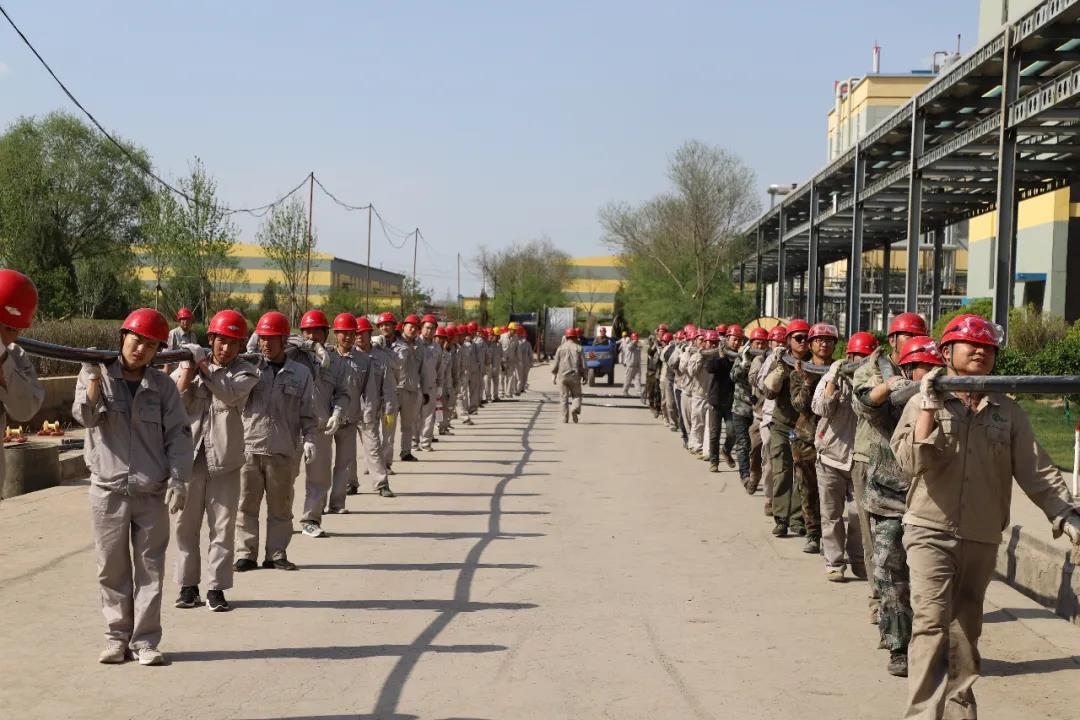

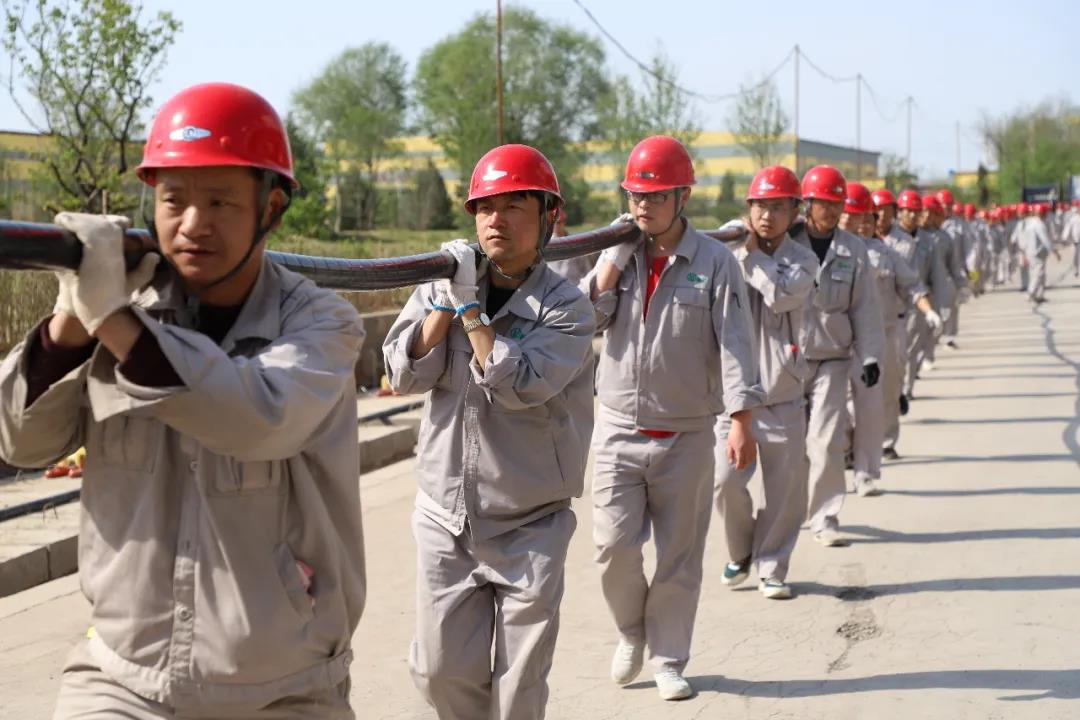

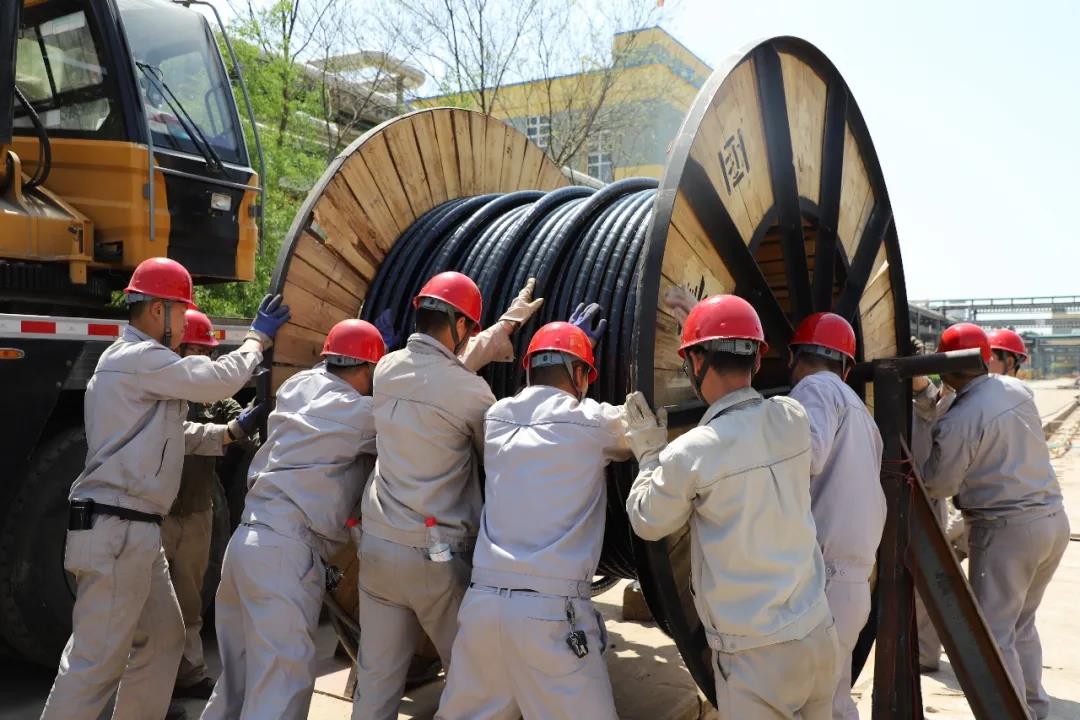

今年“五一”節假日里,出現了近年來少有的35℃高溫天氣,大家“戰高溫、斗酷暑”,依然奮戰在拉電纜現場。由于電纜粗碩笨重且需要從電纜溝內穿過,因此只能一米一米往前拉,在“一、二、三”鏗鏘有力的口號聲中,電纜猶如舞動的長蛇,一點一點向前移動,場面非常壯觀。

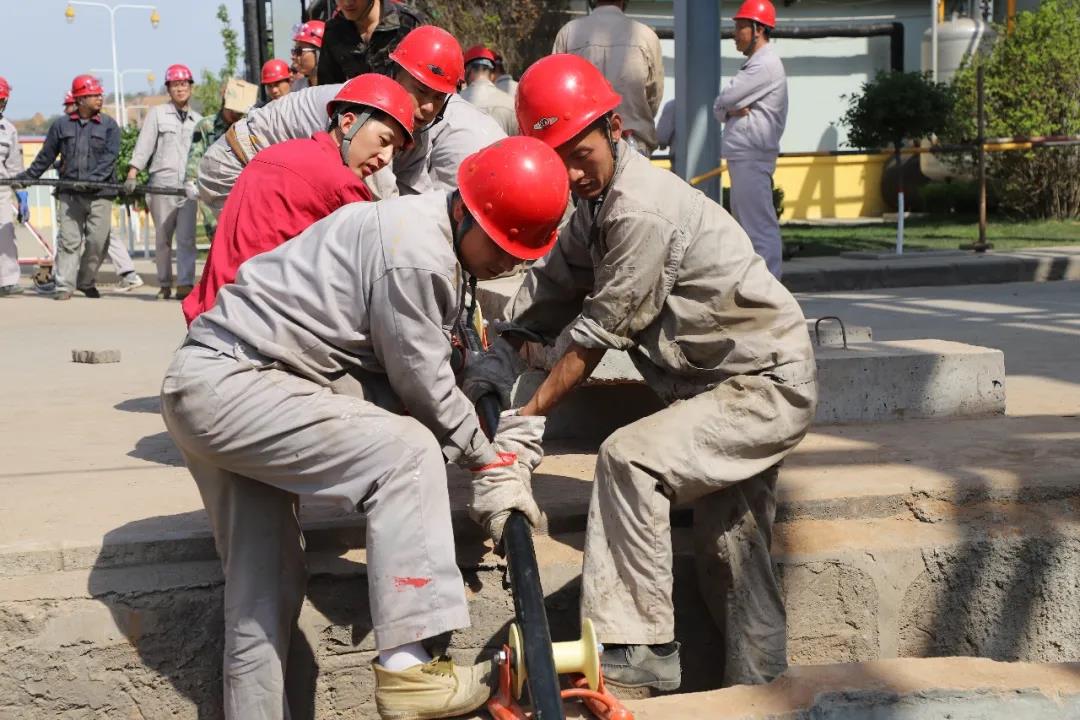

勞動現場,公司電氣專工任小兵統籌協調指揮,各分廠干部員工按指定線路各就各位,分工明確,不計勞累,協力配合,圓滿完成了本次任務。
勞動是工人的本色,大家不畏高溫、汗流滿面、團結協作的場面,是榆化艱苦奮斗精神的最好詮釋。電纜敷設是項目建設的重要工程,也是公司不斷發展的一個重要標志,每拉一次電纜,都是在證明榆化的發展又向前跨進了一大步。(張云 張坤)
|
